この記事では、以前ご紹介したクレーンによる重機吊り上げでRC造3階建てを解体!隣接建物への配慮・産廃分別まで実施 大阪市天王寺区 の続きを解説します。

RC3階建て、施工面積約120㎡の建物を解体しました。

最初は道路に面した部分に木造2階建ての建物があり、そちらは前回の工事にて解体が完了しています。

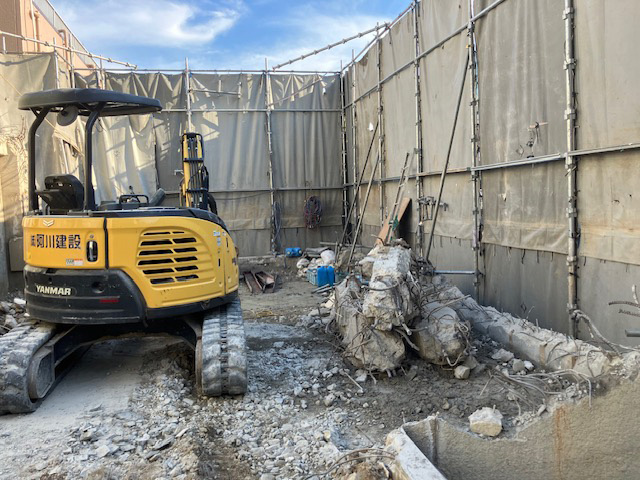

今回のRC3階建てはクレーンで解体する重機を吊り上げ、屋上の解体や3階の解体を進め、外壁を一部抜いたところから作業開始です。

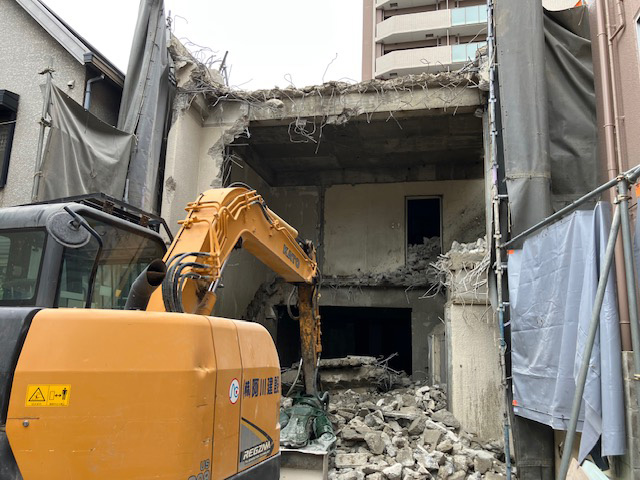

3階の外壁を解体した状態です。

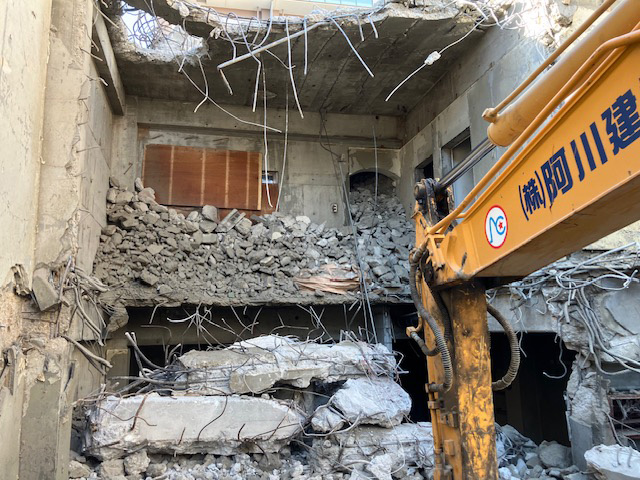

3階の外壁と柱を順番に解体します。

解体で発生したガラ(廃棄物)は、建物の外側に落とさないよう注意して作業を進めていきます。

解体が進むほどに、写真のようなガラが増えていきます。

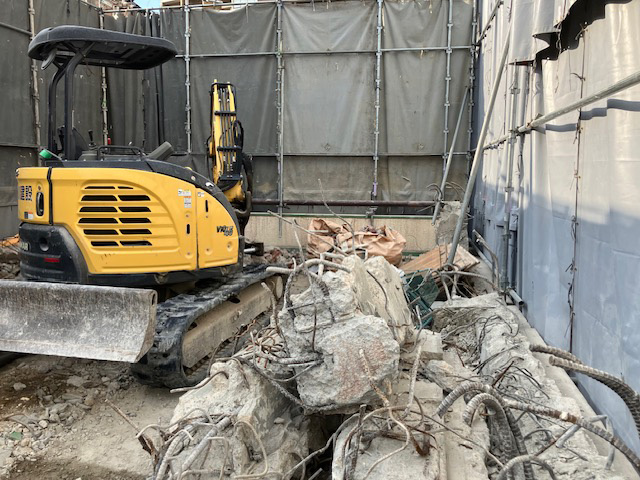

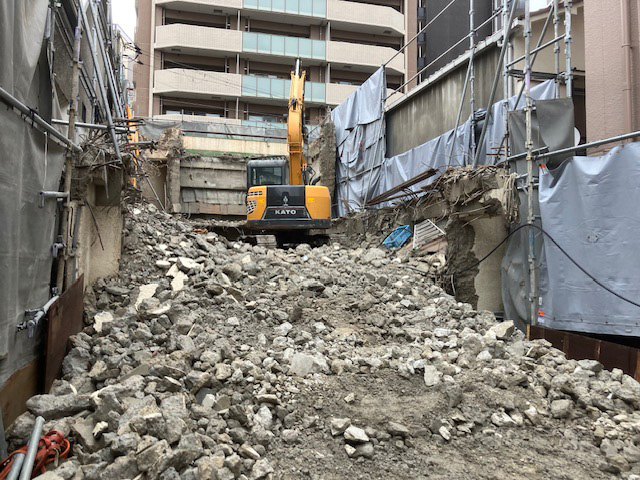

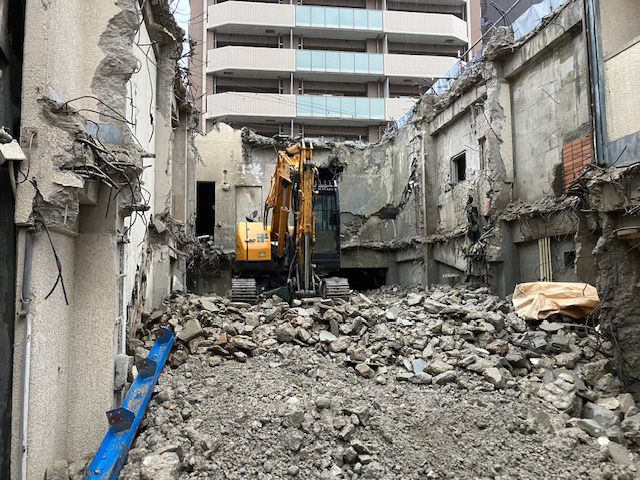

3階の外壁と柱の解体が終わったところです。

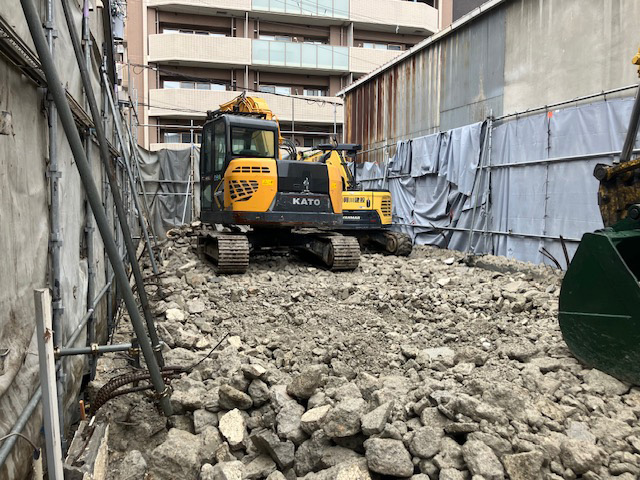

解体が済んだ部分から、足場と養生の高さを下げていきます。

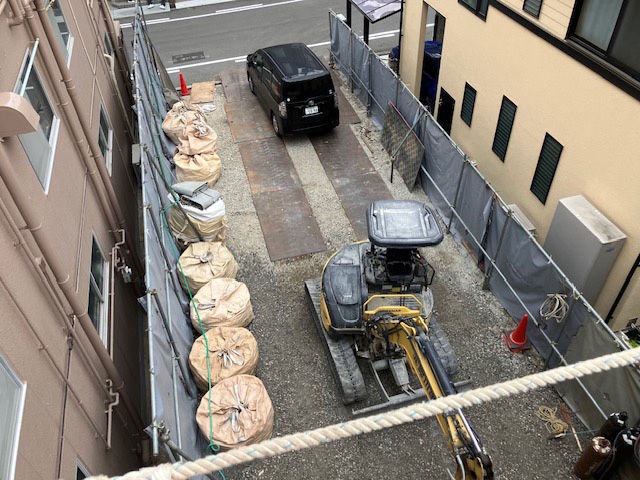

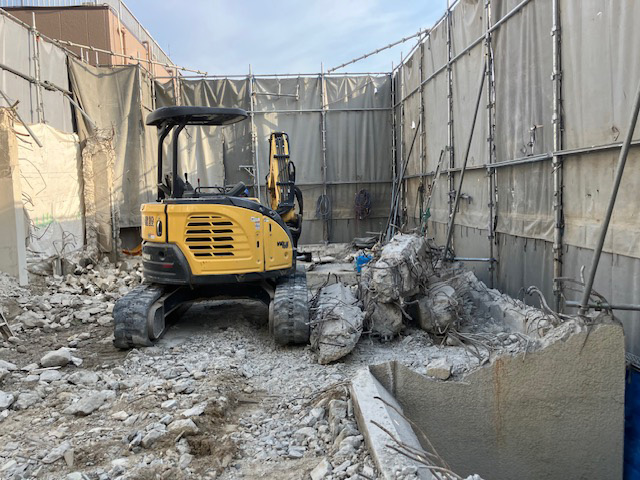

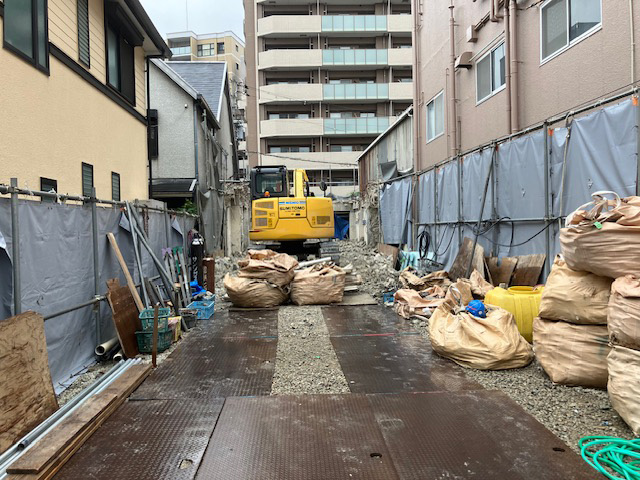

砂利道なので、車両や重機、レッカーが入りやすいように鉄板を敷いています。

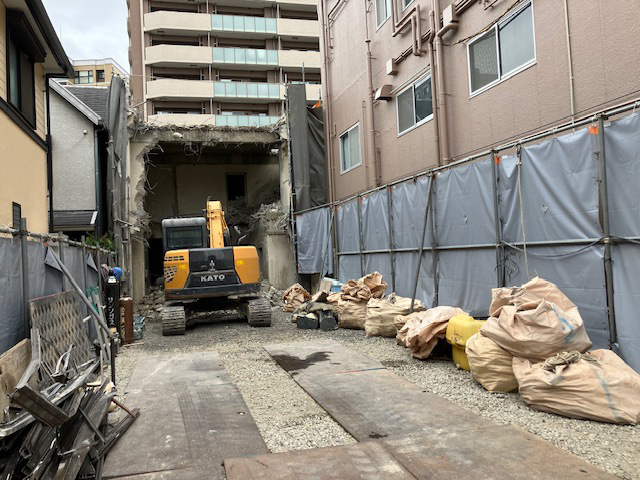

左側に並んでいる袋は、敷地内にあった地中障害物を入れておいてあるものです。

3階の解体に使っていた小型の重機は、クレーンを使って地上に降ろしました。

これから1階と2階を解体しますが、これらは大きな重機で効率よく解体していきます。

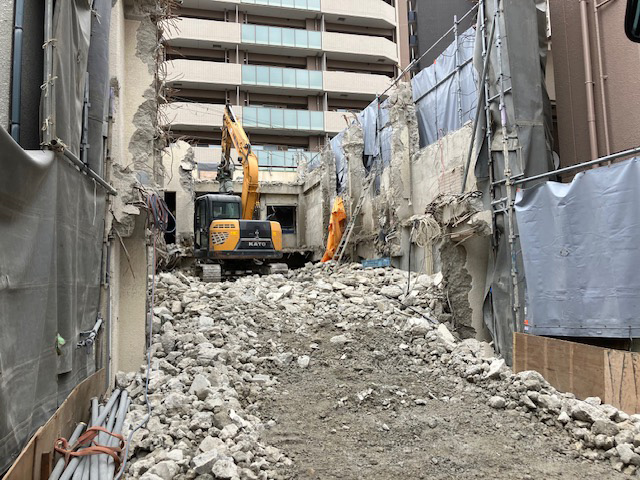

1階と2階は、手前から奥へ順番に解体していきます。

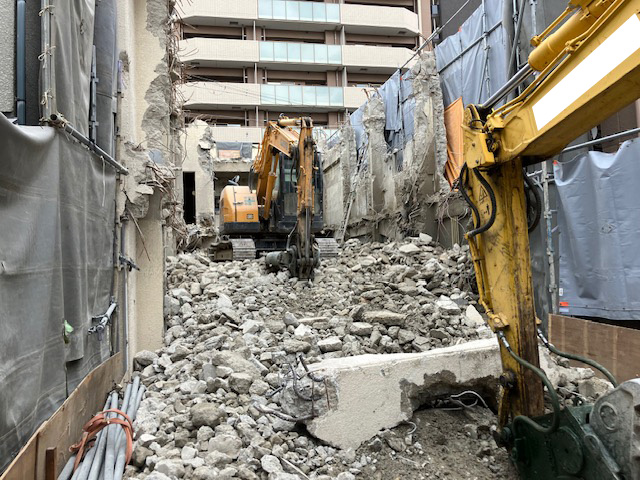

3階から1階へと順番に解体しているので、上から降ろしてきたガラはこのように溜まっています。

これは解体で出た鉄材で、分別して搬出しているところです。
スクラップするものと一般的なガラは分けてゴミ袋へ入れています。

解体用とガラを細かくする用として、この時点では用途別で2つの重機を入れています。

重機を発生したガラの上に移動させて、外壁の上部から解体作業を進めているところです。

先に梁を撤去したため、外壁と柱が残っている状態です。

外壁は上から順番に解体していきます。

発生したガラは、計画的に順次分別して搬出していきます。

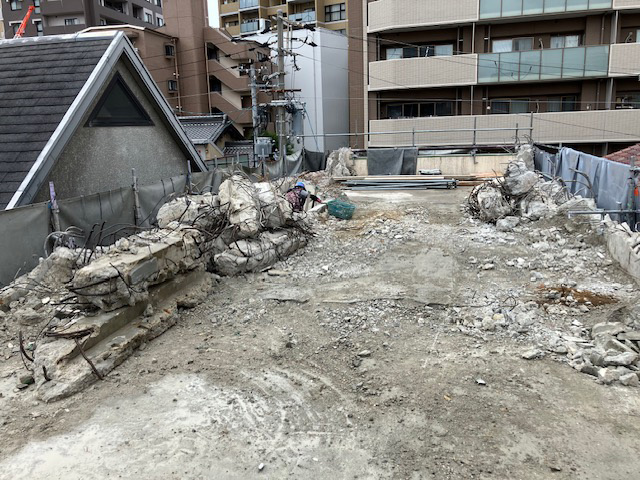

ガラで傾斜を作り、上の方もどんどん解体していきます。

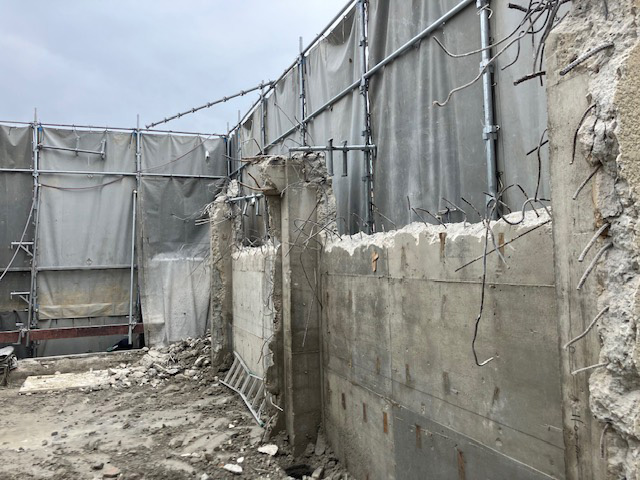

2階部分の外壁はすべて解体しました。

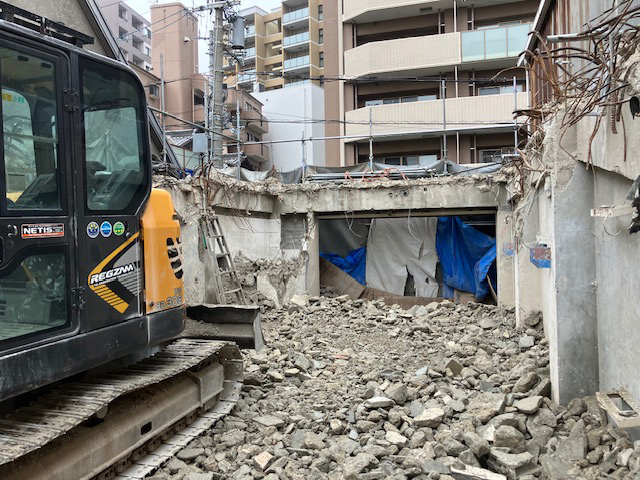

残るは1階の外壁の一部です。

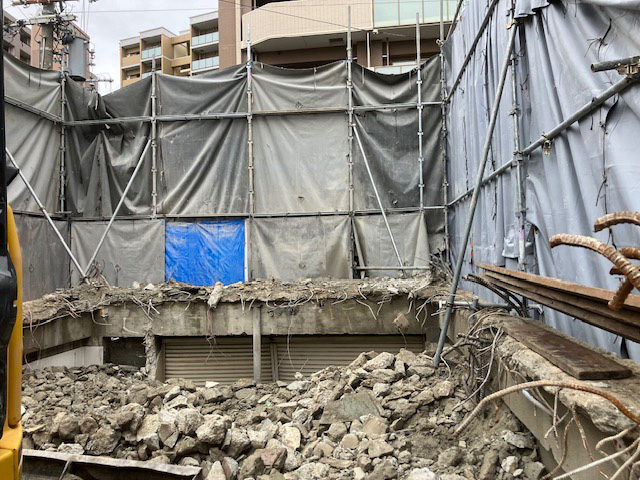

敷地の端にシャッターがありますが、こちらが表の通り側となっています。

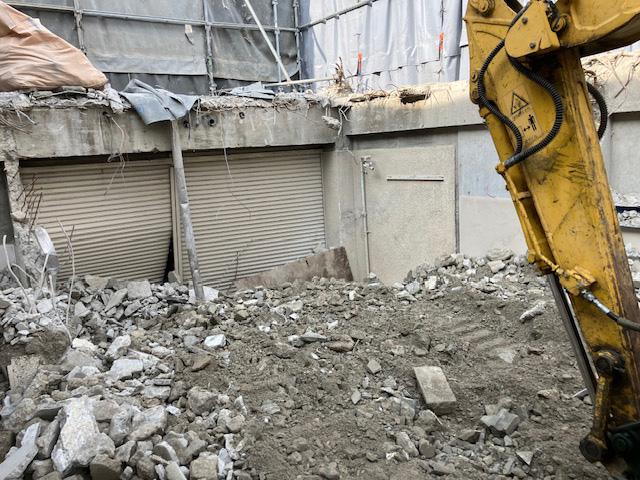

シャッターも撤去していきます。

解体は手前から奥へと進めています。

柱と外壁の解体が完了して、ガラが残った状態です。

続いて地中に埋まっている基礎や地中梁、杭を撤去していきます。

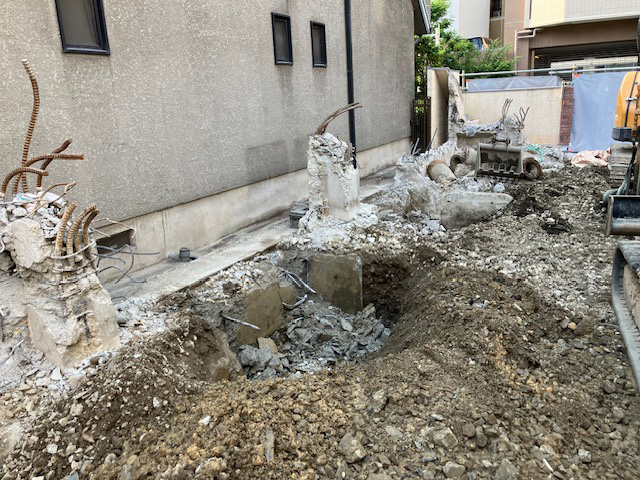

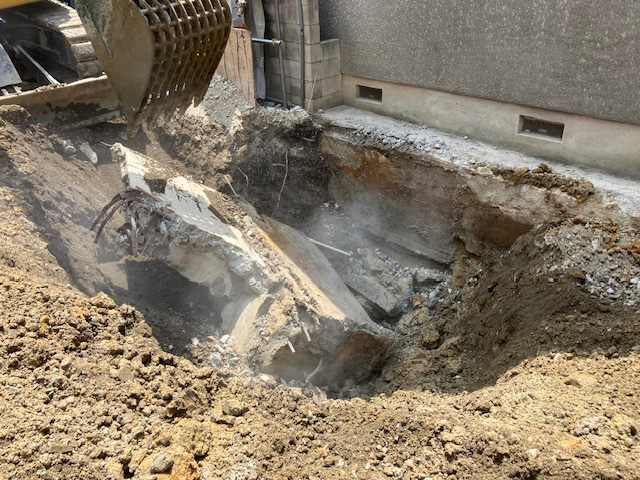

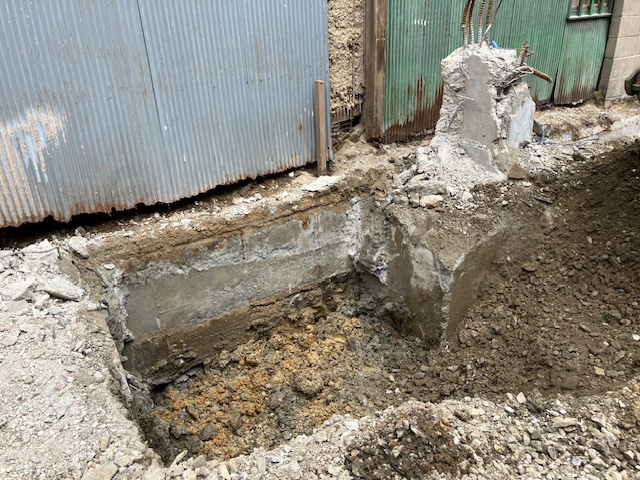

基礎部分を解体しているところです。

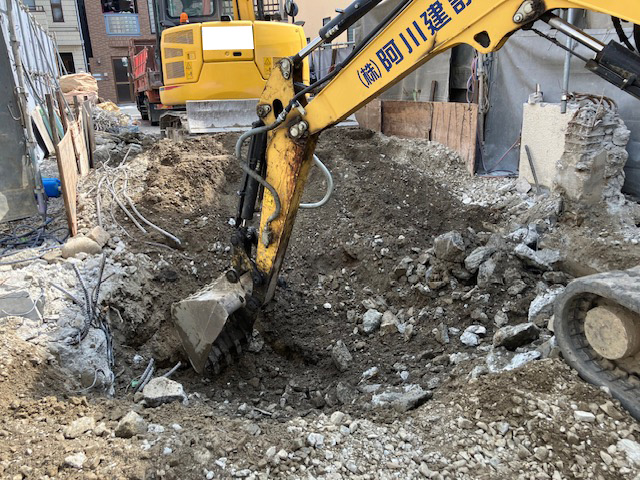

部分的に掘って、基礎を撤去していきます。

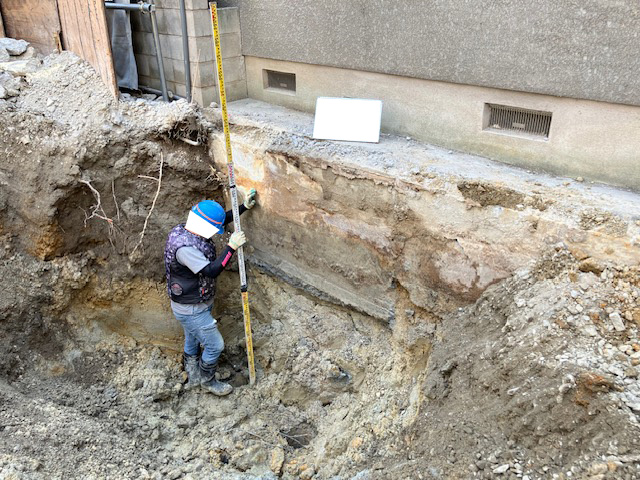

隣地の外壁のすぐ近くに基礎があることが確認できます。

隣地の建物に影響が出ないように、慎重に解体を進めていきます。

隣地との取り合い部分です。
地中梁があり、これを取ると隣の建物が崩れて危険なため、協議のうえ残すこととなりました。

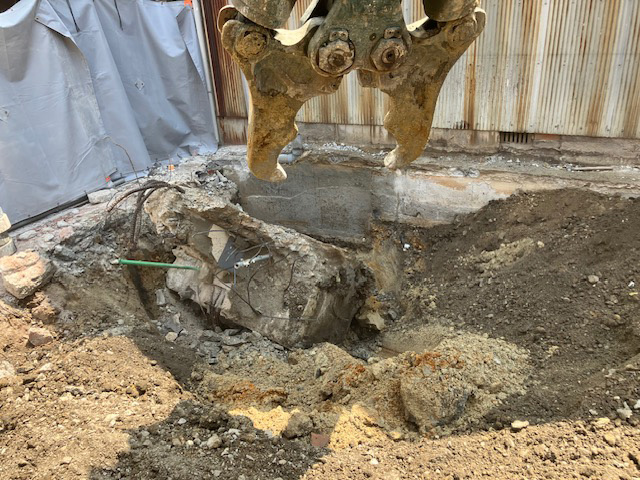

こちらが地中梁です。

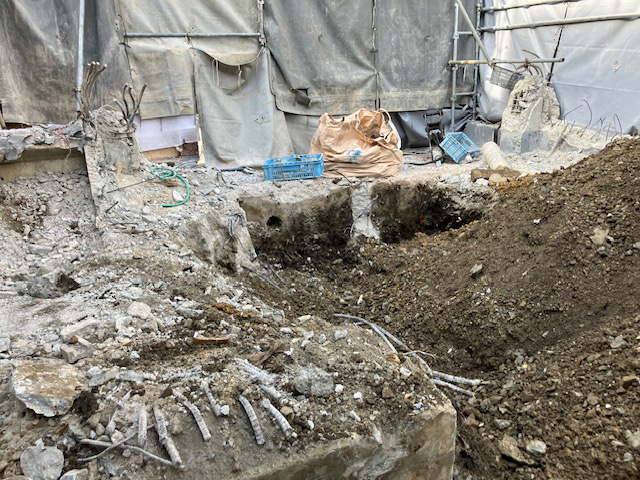

杭は2mの深さの部分まで撤去します。

杭は20か所ほどあり、柱のところに2本ずつありました。

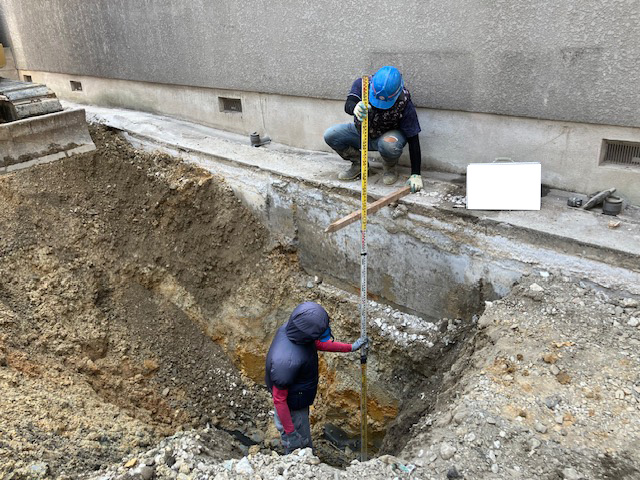

杭の位置は寸法を測って探しています。

杭はとても重たいため、2台の重機で持ち上げました。

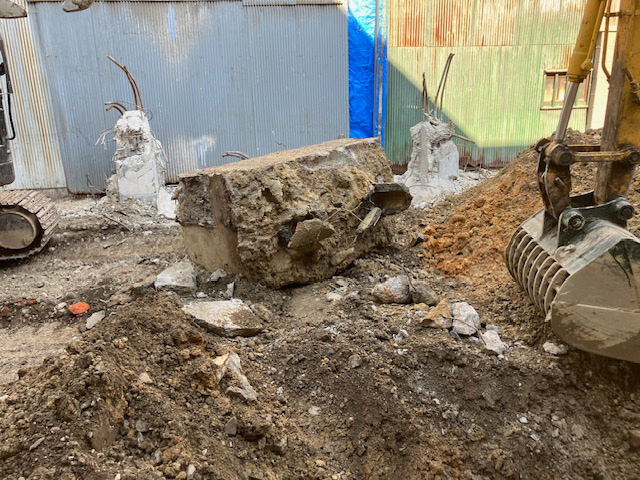

こちらが掘り起こした地中梁です。

地中を掘る際は崩れが起きないように、地中梁や杭の撤去が終わったところから埋戻しをしていきます。

解体作業では、必要に応じて写真のようなハサミ型のアタッチメントに変えてガラを撤去することもあります。

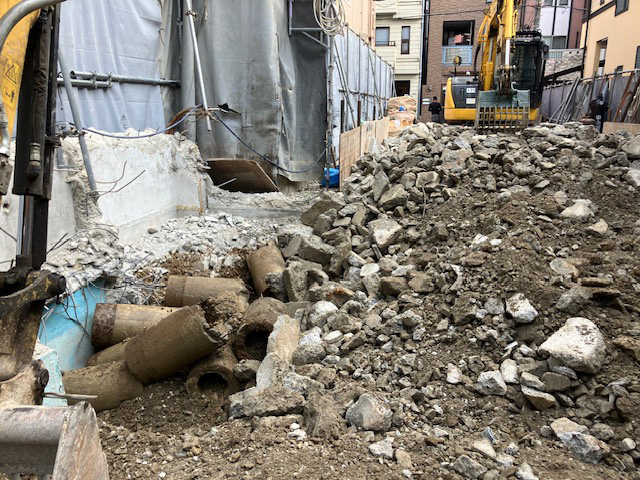

敷地内に置いていた地中障害物の搬出許可が出たので、分別して搬出しているところです。

基礎・地中梁・杭の撤去が完了しました。

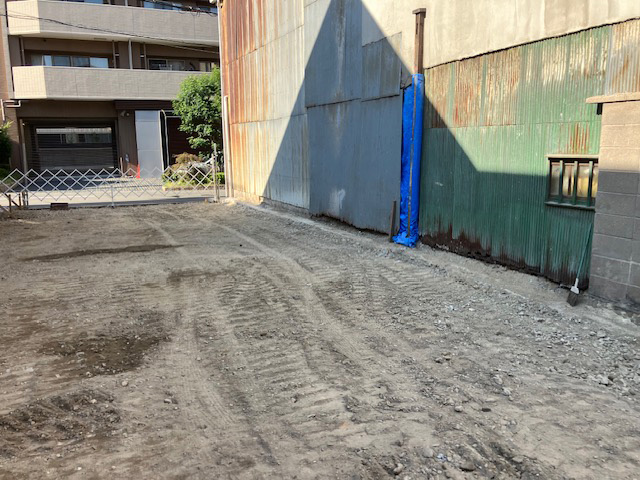

整地をして解体作業は完了です。

まとめ

隣接する建物がすぐそばにあり、すき間も狭いことから注意して解体作業を進めました。

重い重機を使っているため、作業では転倒にも気をつけました。

⇒大阪市天王寺区でクレーンを使った解体をお考えなら『阿川建設』にお任せください
